Arbetena i Etapp 3 fungerar bra och man ligger före tidsplanen med yttre och inre rörarbeten.
Välbesökt informationsmöte 19 mars
Vi presenterade vad som nu händer härnäst. Det vill säga infodring av avlopp samt framdragnig av nytt vatten till lägenheterna. Denna fas har stor påverkan för de boende. Många frågor och svar under mötet. Det märks att ju längre projektet pågår desto mer förberedda och positiva är vi.
Vad händer nu
Recover räknar med att komma igång med infodringen under maj, när dygnstemperaturen är över tio plusgrader. Parallellt kommer Värme & Sanitet att påbörja arbetet med att ansluta inkommande vatten från kulverten i förråden till kopplingsgropen i trapphuset och vidare in i lägenheterna.
Nya innegårdar

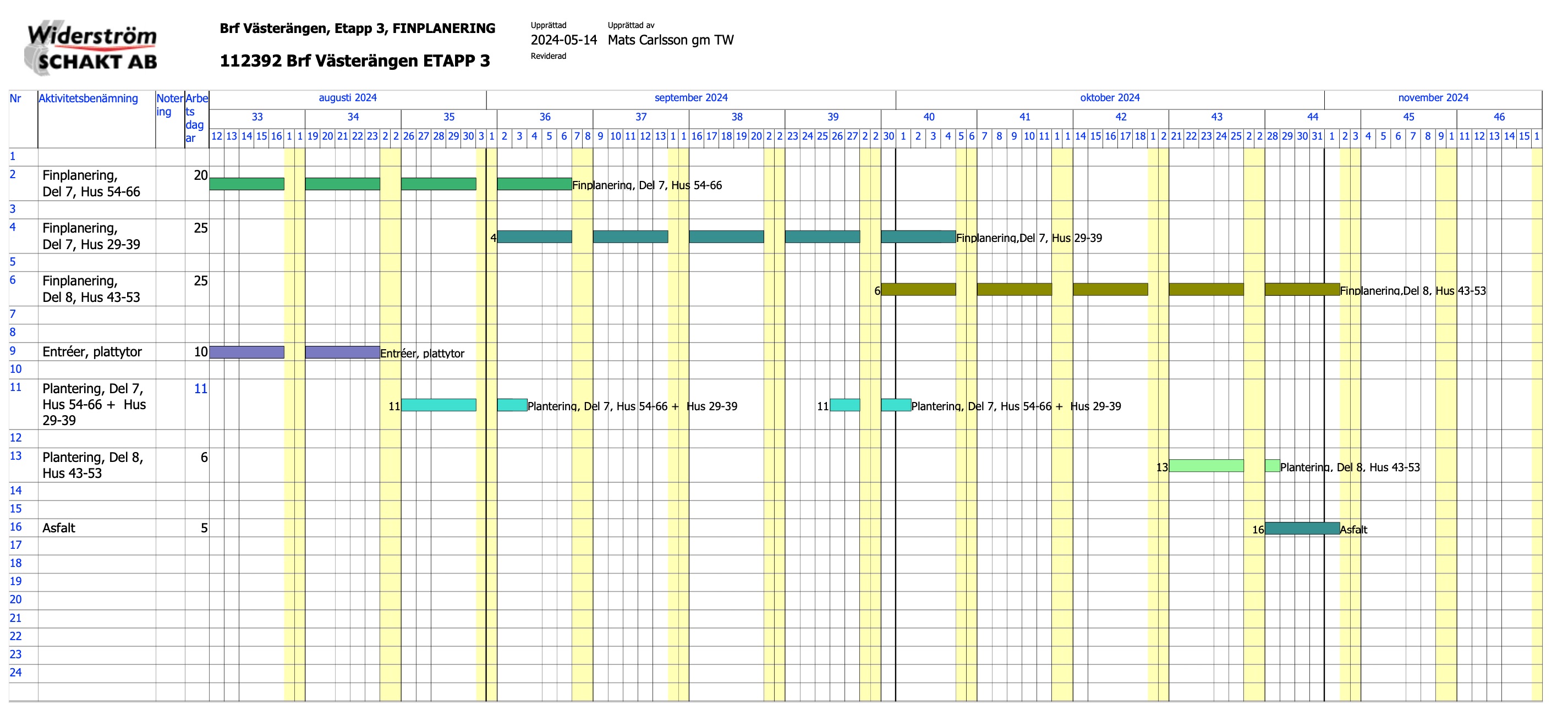

Planeringen av innegårdarna är klara och du kan se ritningarna är för de tre innegårdarna. Klicka på bilderna för att förstora dem.
Håll dig informerad
Information kommer att sättas upp i ditt trapphus samt på din dörr. Du ska lämna medgivande att de får gå in med huvudnyckel vid nägra tillfällen om du inte är hemma. Du behöver fylla i den lappen och lämna in den på Expeditionen i god tid.
Widerstöms kommer även att påbörja flytten från bollplanen till den stora gräsplanen vid Festlokalen,
I april påbörjas också arbetet med återställing av uteplatserna med nya trädäck och plattor.
Läs mer i menyerna om de olika delarna i projektet där du även hittar frågor och svar.
