Ledningsprojektet



Ledmimgsprojektet närmar sig slutet

Widerströms är i slutfasen med den yttre miljön i sista etappen med innegårdar och planterigar. Övriga områden ska också återställas. Etableringen framför Festlokalen kommer att tömmas och marken återställas. Asfaltering startar vecka 43-44. Beiktning av altaner, uteplatser samt planeringar kommer att göras.

Ändrad tidsplan sista husen i etappen

Serwent har tvingats ändra på tidsplanen för de sista två husen. De kommer att genomföra arbetet med infodringarna först vecka 32-38.
De kommer att ta trapphusen i följande ordning Dragverksgatan
65 → 63 → 61 → 59 → 57 → 55. Beräknad tid per trapphus 6-7 dagar.

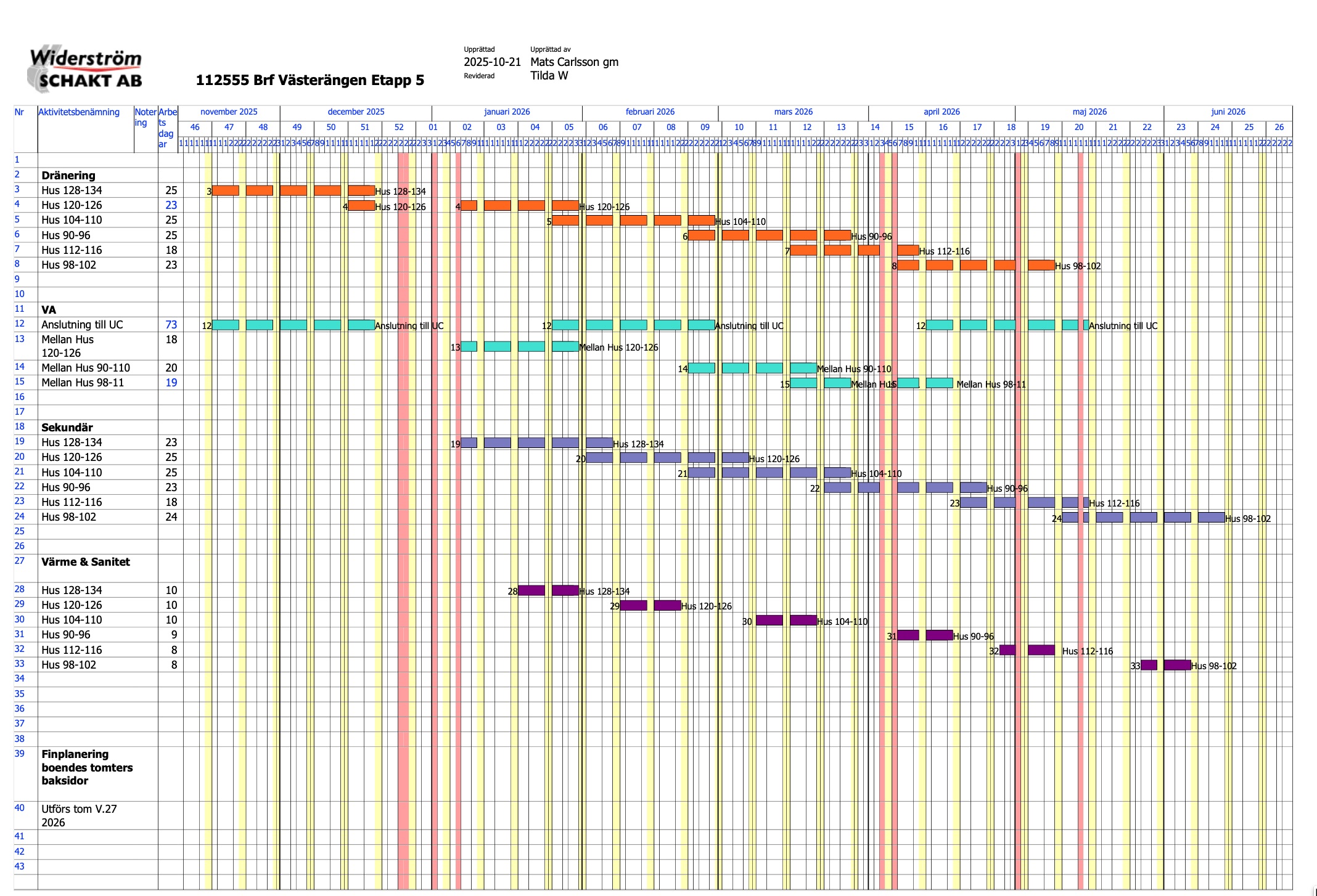

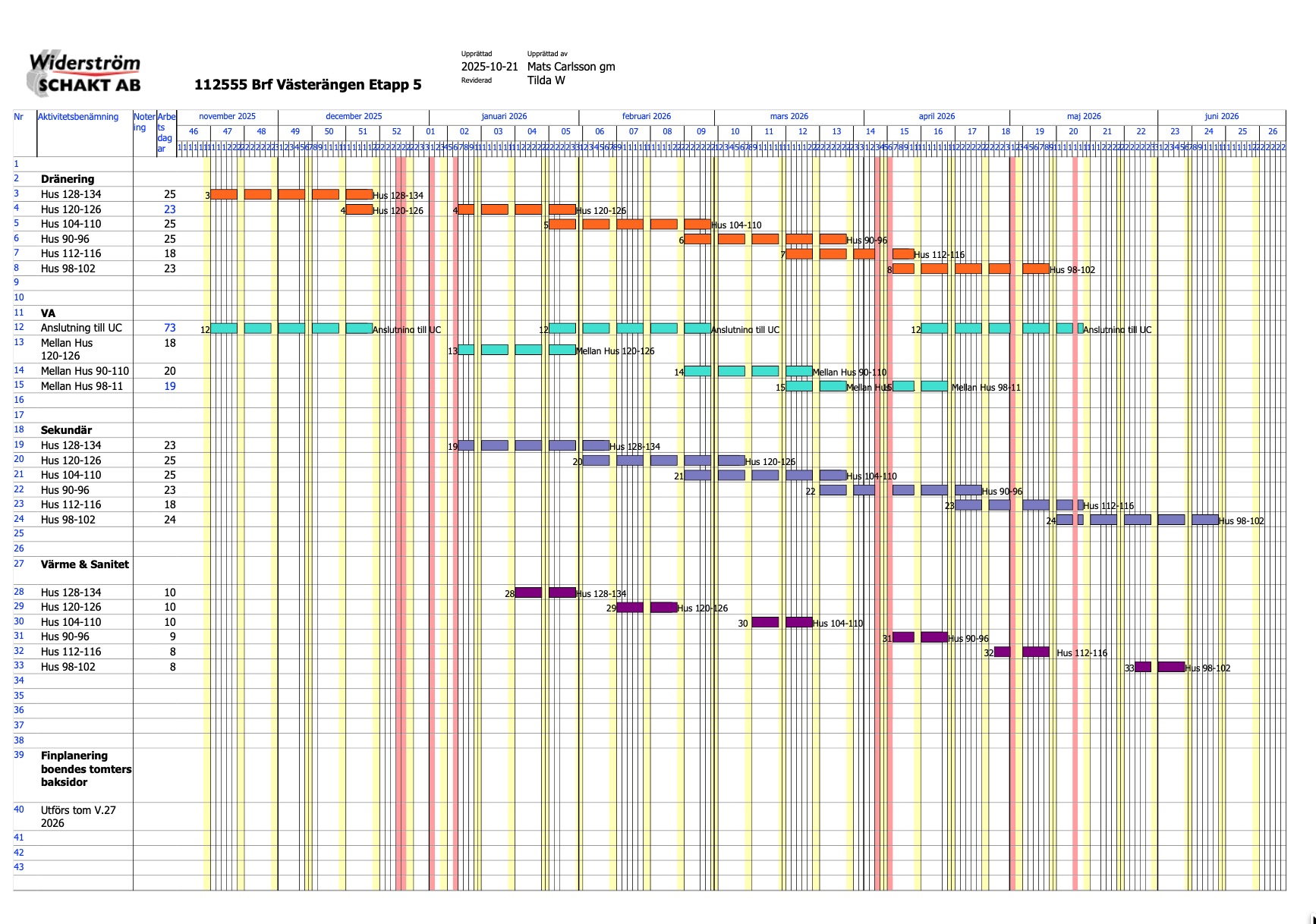

Läs mer om de olika momenten nedan.
